Монтаж инженерных систем - это комплекс строительно-монтажных работ по размещению и подключению оборудования и коммуникаций пяти систем: электроснабжения, отопления, водоснабжения, канализации (внутреннего водоотведения) и вентиляции. Работы начинаются после возведения несущих конструкций и закрытия дома, то есть после устройства кровли и установки окон, и выполняются до начала чистовой отделки.
Все параметры систем, от мощности котла до уклонов канализационных отводов, определяются расчетом.
Пять систем монтируются в ограниченном пространстве одного дома и связаны между собой общими трассами, точками ввода и требованиями безопасности. Поэтому комплексный монтаж отличается от простой суммы отдельных работ. Нужна единая последовательность этапов, совместная разметка и координация бригад разных специальностей. Иначе трассы начинают конфликтовать еще до старта отделки.
Коротко: этапы монтажа инженерных систем
Монтаж инженерных систем охватывает пять систем и выполняется в шесть этапов, от совместной разметки трасс до пусконаладки.
- Совместная разметка трасс всех систем на объекте по проектной документации.

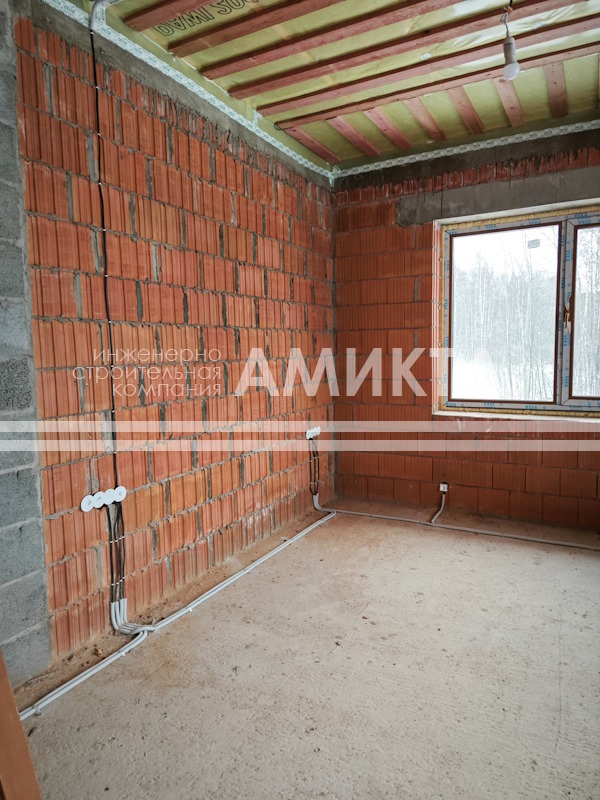

- Электроснабжение: ввод, учет, щитовое оборудование, разводка кабельных линий. Электрика выполняется первой, чтобы объект получил временное освещение и питание электроинструмента.

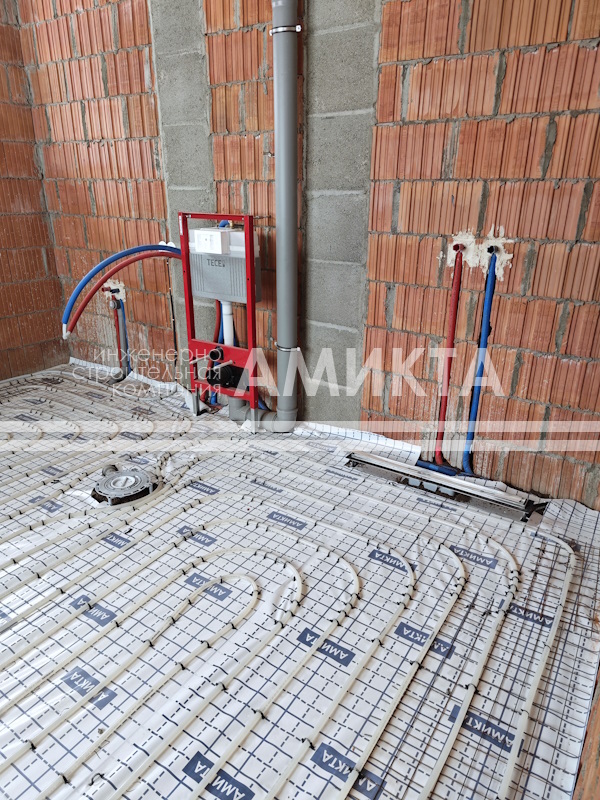

- Отопление: стояки, разводка труб, установка отопительных приборов, монтаж оборудования котельной.

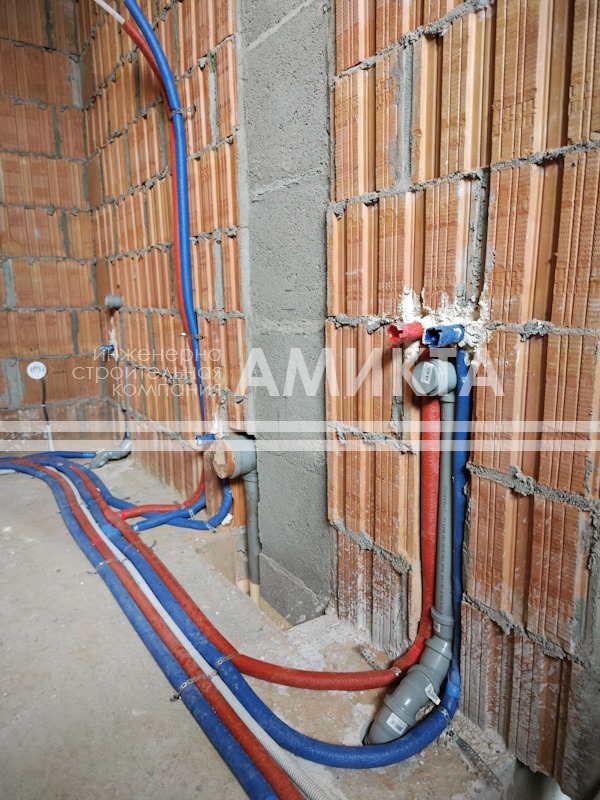

- Водоснабжение и канализация: ввод, стояки, разводка линий ХВС и ГВС, выпуски водоотведения.
- Вентиляция: приточные и вытяжные установки, воздуховоды в межэтажном пространстве, воздухораспределители.
- Пусконаладка и сдача систем.
Этапы со второго по пятый частично перекрываются во времени. Отдельные бригады работают параллельно на разных участках, и порядок здесь нужен не для галочки. Он защищает от конфликтов трасс и повторного монтажа.
Что входит в монтаж инженерных систем?
Монтаж инженерных систем включает работы по пяти системам жизнеобеспечения дома. Состав работ по каждой системе приведен в таблице.
Монтаж как этап отличается от проектирования и пусконаладки. Проектирование определяет, что и где должно быть размещено. Монтаж отвечает за установку и подключение, а пусконаладка - за настройку и проверку. На практике, как правило, подрядчик объединяет все три этапа в одном договоре. Ответственность за результат при этом единая.
Почему монтаж инженерных систем невозможен без расчетов и проекта?
Монтаж выполняется по проекту, в основе которого лежат расчеты. Без расчетов параметры систем просто неизвестны. Монтажник вынужден принимать технические допущения на объекте, по внешним признакам и из соображений удобства прокладки. Системы в итоге как минимум, не будут соответствовать нагрузкам дома, а как максимум - быть просто небезопасными в эксплуатации.

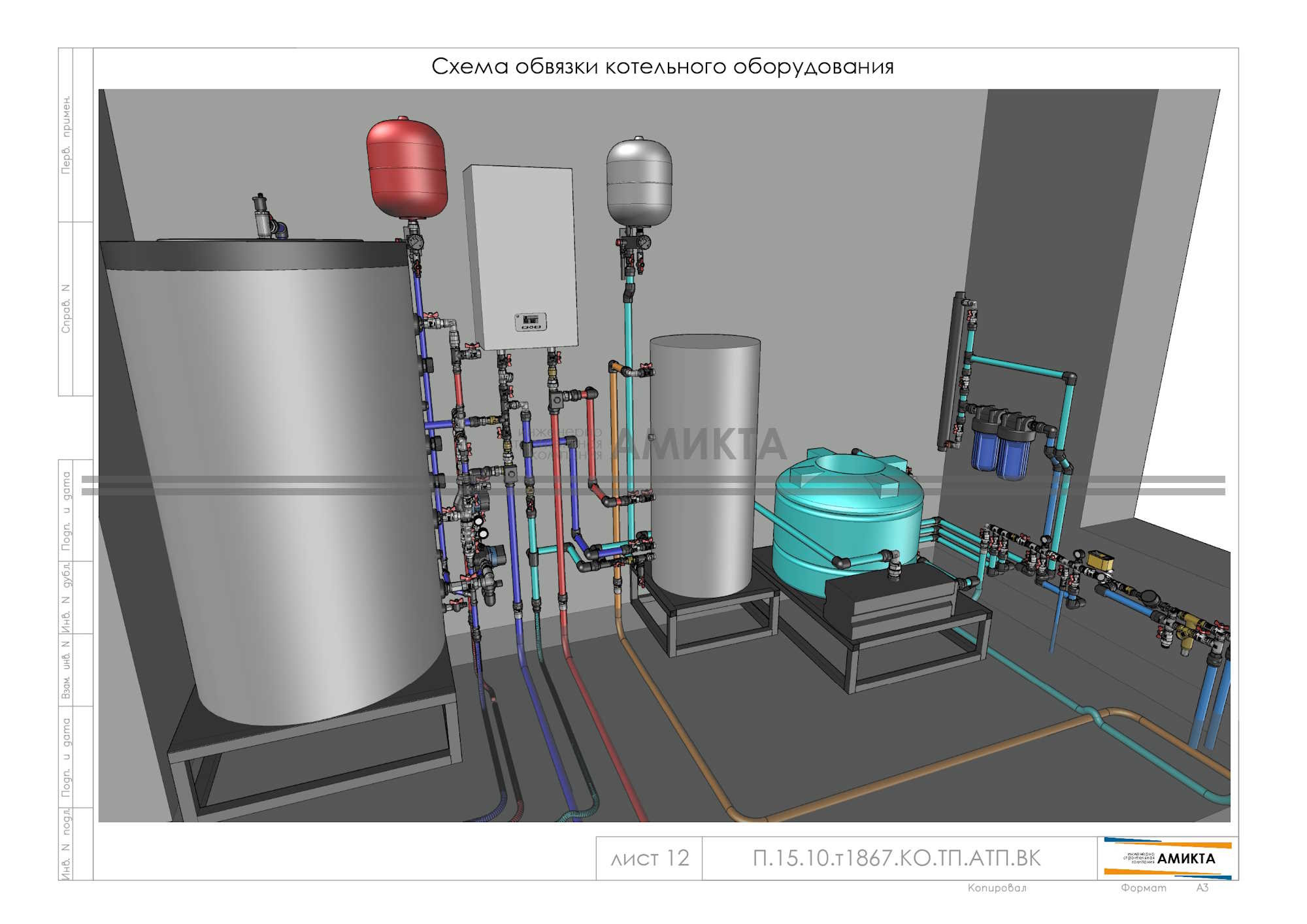

Отопление начинается с расчета теплопотерь. Он определяет мощность котла, количество и тип отопительных приборов, длины контуров и диаметры труб. Монтаж без такого расчета приводит к недогреву помещений или, наоборот, к перерасходу ресурсов (газа или электричества).
В электроснабжении расчет электрических нагрузок задает сечение кабельных линий, номиналы автоматических выключателей и состав щитового оборудования. Заниженное сечение перегревается, защита отключает линию.
Водоснабжение считается по расходам и потерям напора. От расчета зависят диаметры труб и состав узлов. Разводка недостаточного диаметра дает слабое давление на удаленных точках разбора.
Канализация требует гидравлического расчета стояков и уклонов отводов, без него самотечный отвод стоков не обеспечивается. Уклоны меньше нормативных оборачиваются засорами и запахами в помещениях.
Вентиляция опирается на расчет воздухообмена: он задает расходы воздуха по помещениям, сечения воздуховодов и производительность установок. Недостаточное сечение повышает шум и снижает фактический расход воздуха.
Проект фиксирует не только числа. В нем должна быть привязка к конкретному дому: точки вывода коммуникаций, проемы и штробы, места размещения оборудования, отметки разводки. Отсутствие проекта ведет за собой доработки, сопоставимые по объему и цене с частью работ, выполненной заново.
Какие расчеты выполняются перед монтажом инженерных систем?
Перед монтажом по каждой системе выполняется расчет. Перечень расчетов приведен в таблице.
Когда начинается монтаж инженерных систем?
Монтаж начинается, когда возведена коробка дома и дом закрыт: кровля готова, окна и входные двери стоят на месте. Заканчивается - до начала чистовой отделки. Промежуток между этими точками и есть окно для монтажа. Условий немного:готовые несущие конструкции и закрытый "теплый контур".
Начинать раньше бессмысленно. Коммуникации, проложенные до завершения несущих работ, могут быть повреждены. А позднее начало, после завершения отделочных работ, приводит к необходимости демонтажа либо использованию открытого способа прокладки коммуникаций.
В какой последовательности монтируются инженерные системы?
Очередность комплексного монтажа держится на двух факторах. Первый - потребность объекта во временном электроснабжении. Второй - каждая система должна быть проложена до закрытия своей зоны. Типовая очередность показана в таблице.
Жесткой схемы здесь нет. Очередность корректируется проектом производства работ.
Влияет ли конструкция дома на монтаж инженерных систем?
Конструкция дома не меняет состав систем, но задает способ прокладки трасс и трудоемкость работ.

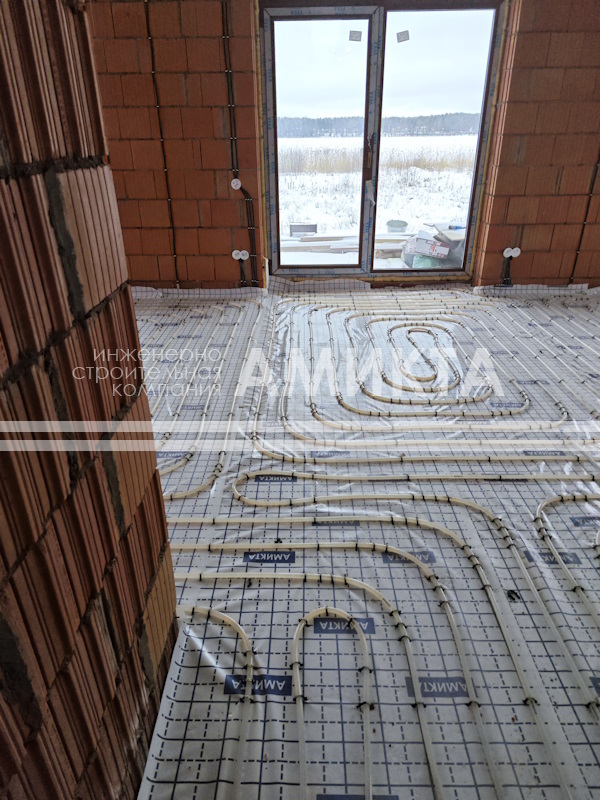

- Кирпичные и газобетонные дома. Трассы прокладываются скрыто: штробление стен, разводка труб в стяжке пола и за подшивными потолками. Штробление газобетона выполняется без ударных нагрузок по материалу.
- Каркасные дома. Прокладка выполняется в полостях конструкции: внутри каркаса стен, между лагами пола и стропилами кровли. Коммуникации требуют защиты от контакта с острыми кромками элементов каркаса.
- Дома из бруса и бревна. Скрытые полости в стенах отсутствуют, поэтому трассы прокладываются по полу или в аккуратно вырезанных каналах. При выполнении работ учитывается усадка древесины.
Как увязываются трассы пяти систем?
Трассы увязываются через совместную разметку, и она выполняется до начала монтажа, на основе проектной документации всех систем. Причина проста: трубопроводы отопления и водоснабжения, воздуховоды и кабельные линии занимают одно пространство между перекрытиями и внутри стен. Если бригады работают изолированно, конфликт трасс практически гарантирован.
Где он возникает чаще всего: в межэтажных пространствах, где пересекаются воздуховоды, трубы и кабельные линии; в санузлах, где сосредоточены стояки всех систем; в коробах подшивных потолков.
Рабочая практика увязки выглядит так. Сначала готовится сводная схема трасс всех систем на планировке. Затем выполняется черновая разметка на объекте с выявлением пересечений. Согласованные схемы фиксируются до начала монтажа.
При раздельных подрядчиках координацию берет на себя заказчик. Именно отсутствие координации чаще всего приводит к повторному монтажу на этапе черновых работ.
При раздельных подрядчиках координацию берет на себя заказчик. Именно отсутствие координации чаще всего приводит к повторному монтажу на этапе черновых работ.
От чего зависят объем и стоимость монтажа инженерных систем?
Объем и стоимость монтажа определяются составом систем и количеством точек подключения. Площадь дома здесь вторична: два дома одинаковой площади с разным наполнением отличаются по объему работ в разы. Основные факторы сведены в таблицу.
Смету на монтаж по одной площади дома составить не получится. Нужен проект либо хотя бы спецификация: перечень точек электрики и воды, состав котельной, тип вентиляции, перечень автоматики. Только на такой основе определяются объемы работ, материалы и трудоемкость.
Какие ошибки чаще всего встречаются при монтаже?
Ошибки монтажа почти всегда закладываются до того, как бригада заходит на объект, на стадии организации работ. Дефекты исполнения здесь случаются реже.
- Монтаж без утвержденного проекта и расчетов. Параметры подбираются на объекте, системы не соответствуют нагрузкам дома.
- Нарушение последовательности. Электрика после отделки стен, вентиляция после монтажа подшивных потолов - за каждым таким шагом следует демонтаж уже выполненных работ.
- Отсутствие совместной разметки трасс. Бригады работают изолированно, трассы пересекаются, часть коммуникаций монтируется повторно.
- Разные подрядчики на разные системы. Ответственность за стыки систем не определена, дефекты на стыках никем не устраняются.
- Несогласованное изменение планировки после начала монтажа. Перенос точек вывода и оборудования тянет за собой переделку разводки.
Как выбрать подрядчика для монтажа инженерных систем?
Подрядчика для комплексного монтажа выбирают по опыту комплексных объектов с аналогичным составом систем, по наличию собственных бригад всех профилей и по способности выполнить проект, монтаж и пусконаладку в рамках одного договора.
Единый договор на все системы снимает вопрос ответственности. Ответственность за взаимодействие отопления, вентиляции и автоматики лежит на одном исполнителе. Раздельные договоры с узкими подрядчиками перекладывают координацию и разбор дефектов на заказчика.
Практический критерий проверки - выполненные объекты с аналогичным составом систем.
FAQ
Можно ли смонтировать инженерные системы без проекта?

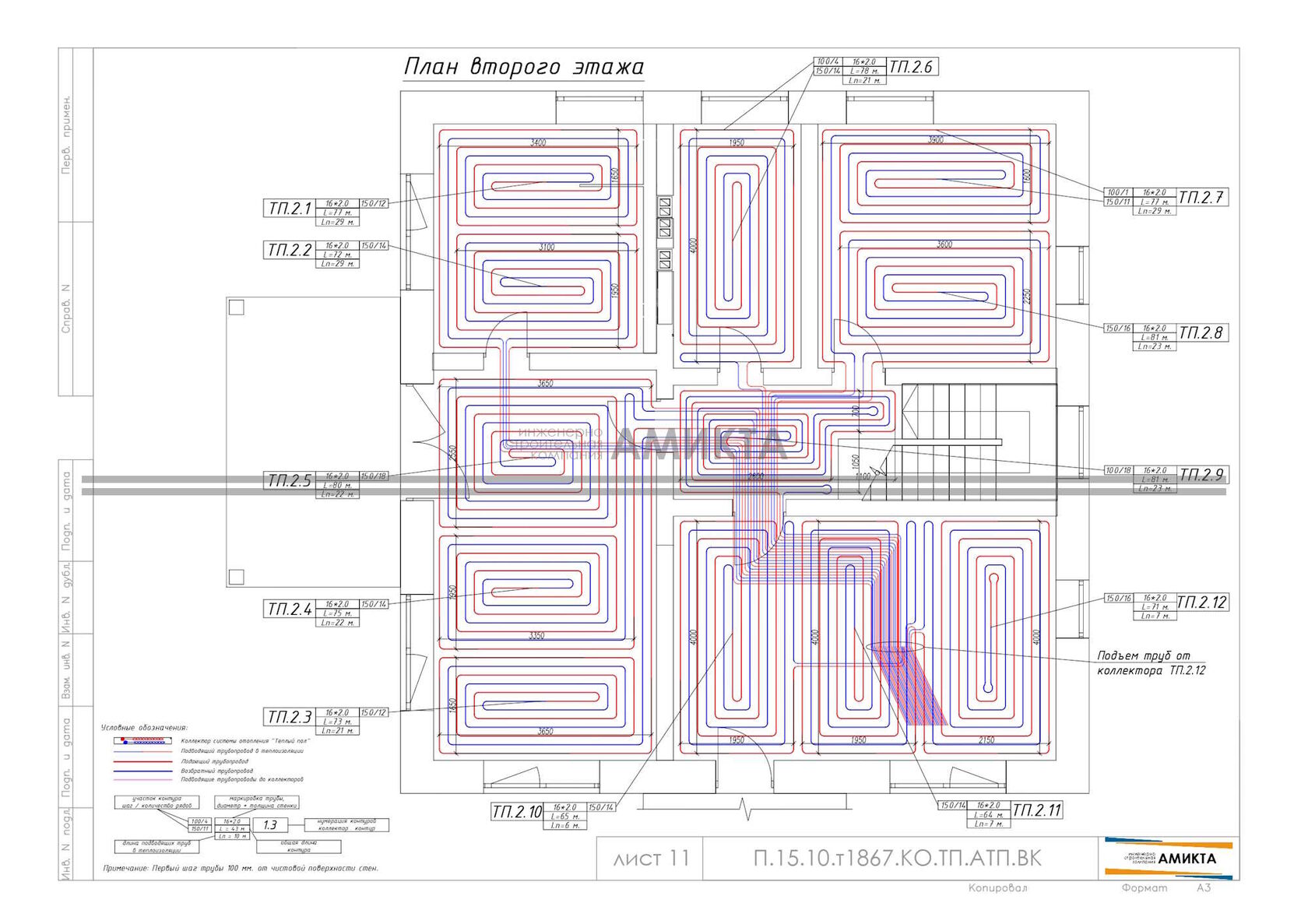

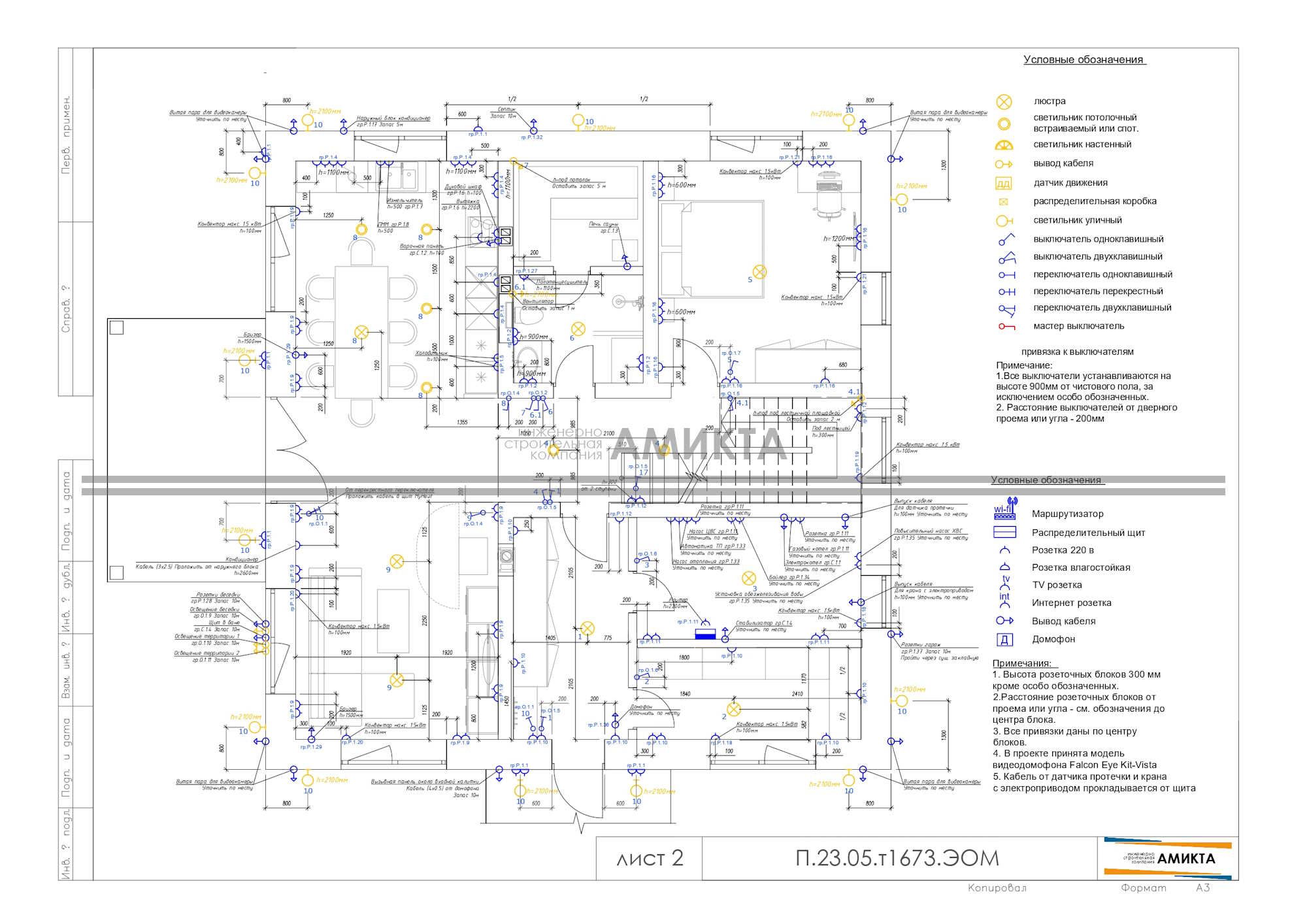

Монтаж без проекта возможен только для точечных работ в пределах одного помещения. Для всего дома проект обязателен: расчеты определяют мощности, сечения и диаметры, а рабочая документация задает привязку к планировке.
С какой системы начинается монтаж инженерных систем в доме?
С электроснабжения. Объект получает временное освещение и питание электроинструмента, а кабельные линии прокладываются до закрытия стен. Далее выполняются отопление, водоснабжение с канализацией и вентиляция.
В какое время строительства выполняется монтаж инженерных систем?
После возведения коробки дома и его закрытия кровлей и окнами, до начала чистовой отделки. Монтаж в этом окне позволяет проложить все трассы скрыто и зафиксировать их до штукатурных и стяжечных работ.
Что входит в монтаж инженерных систем?
Работы по пяти системам: электроснабжение, отопление, водоснабжение, канализация и вентиляция. В состав входит размещение и подключение оборудования, прокладка трубопроводов, кабельных линий и воздуховодов, установка приборов и точек разбора, пусконаладка.
Почему стоимость монтажа инженерных систем нельзя назвать по площади дома?
Стоимость определяется количеством точек подключения и составом систем. Площадь здесь вторична: два дома одинаковой площади с базовой и насыщенной комплектацией отличаются по объему работ в разы. Для сметы требуется проект или спецификация точек и оборудования.
Кто должен координировать работу бригад разных специальностей?
Координацию выполняет производитель работ подрядчика, выполняющего комплексный монтаж по единому договору. При раздельных подрядчиках эту функцию принимает на себя заказчик, и ответственность за стыки между системами переходит к нему.
Влияет ли материал стен дома на монтаж инженерных систем?
Влияет на способ прокладки трасс, но не на состав систем. В кирпичных и газобетонных домах трассы прокладываются скрыто со штроблением стен, в каркасных - в полостях конструкции, в домах из бруса - в подпольном пространстве, подшивных потолках и скрытых каналах.
Что предпочтительнее: монтировать системы по одной или комплексно?
Комплексный монтаж по одному договору предпочтительнее. Бригады работают в согласованной последовательности, трассы увязываются до начала работ, ответственность за стыки систем лежит на одном подрядчике. Последовательный монтаж отдельными подрядчиками требует координации со стороны заказчика.
Для изучения региональных спецификаций доступны разделы: инженерные системы под ключ в Санкт-Петербурге и инженерные системы под ключ в Москве.
Закажите расчет стоимости монтажа:
Больше полезной информации в статьях:
Закажите расчет стоимости монтажа:
- на сайте amikta.ru
- по почте info@amikta.ru
- или по телефону: 8 (812) 408 07 36 - для Санкт-Петербурга и области
- 8 (495) 638 09 27 - для Москвы и области
Больше полезной информации в статьях:
